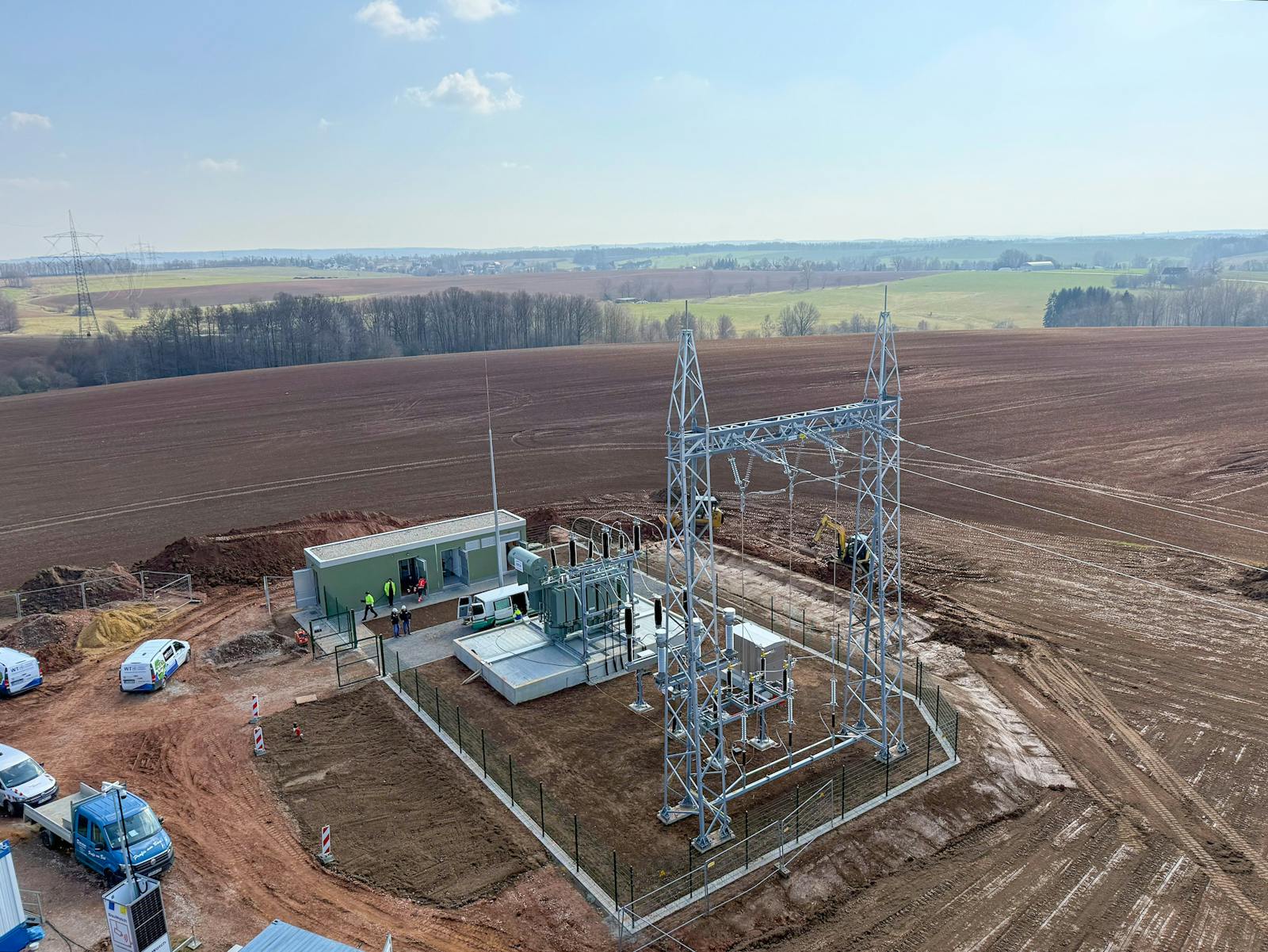

Am 18. März 2026 wurde das Umspannwerk Oberlungwitz Ost erfolgreich in Betrieb genommen und ein weiterer leistungsfähiger Netzanbindungspunkt geschaffen.
Die Anlage ist als Einfachstich ausgeführt und verbindet die Spannungsebenen 115 und 33 kV. Elektromontage und Leitungsanbindung wurden vollständig durch unser WT-Team realisiert.
Das Projekt war geprägt von Anpassungen im Projektverlauf. Für eine dauerhaft tragfähige Gründung wurden gezielte Bodenverbesserungsmaßnahmen umgesetzt und der Baugrund mithilfe von Bindemitteln entsprechend vorbereitet.
Auch die Witterungsbedingungen erforderten eine abgestimmte Umsetzung. Schnee und anhaltender Bodenfrost führten zu Anpassungen im Bauablauf, die im Projektverlauf strukturiert integriert wurden.
Durch eine klare Planung, enge Abstimmung im Team und eine lösungsorientierte Umsetzung konnten die Rahmenbedingungen sicher beherrscht und das Projekt erfolgreich zum Abschluss gebracht werden.
Oberlungwitz Ost steht damit wieder einmal für eine präzise Umsetzung, technische Klarheit und ein Projektteam, das auch unter anspruchsvollen Bedingungen verlässliche Ergebnisse liefert.
Wir danken unserem Team für die engagierte Umsetzung, die tollen Bilder und das hohe Maß an Einsatz auf der Baustelle.
